CCMI, les points à vérifier avant de signer

Chantier d'une maison individuelle en cours de construction. Une grue télescopique jaune est positionnée près de la structure en bois et des panneaux verts.

Écrit par

Gabriel Leger

Publié le

19 août 2026

Table des matières

Signer pour faire construire sa maison engage souvent plusieurs centaines de milliers d’euros et un calendrier de plusieurs mois. Le contrat de construction de maison individuelle (CCMI) encadre cette relation avec le constructeur, fixe le prix et prévoit des garanties importantes. Je détaille ici les clauses à contrôler, les paiements autorisés, les démarches d’urbanisme et les réflexes utiles avant la signature.

Les repères essentiels avant de vous engager

  • CCMI : le contrat le plus protecteur lorsque le constructeur prend en charge la réalisation de la maison.
  • Prix : il doit être global, détaillé et généralement forfaitaire, sous réserve d’une éventuelle révision BT01.
  • Garanties : vérifiez la garantie de livraison, l’assurance décennale et l’assurance dommages-ouvrage.
  • Délai de rétractation : vous disposez de 10 jours à compter de la remise complète du contrat.
  • Urbanisme : le permis, le PLU, la RE2020 et l’étude du sol peuvent modifier le projet et son budget.

Ce que couvre réellement un CCMI

Le CCMI concerne la construction d’une maison destinée à un particulier, avec au plus deux logements pour le même maître d’ouvrage. Son intérêt principal tient à la présence d’un interlocuteur unique et à un cadre légal qui impose des mentions précises au constructeur.

Il existe deux formes principales. Le CCMI avec fourniture de plan s’applique lorsque le constructeur dessine la maison ou vous met en relation avec le professionnel chargé de concevoir les plans. Le CCMI sans fourniture de plan intervient lorsque vous avez déjà choisi vos plans et leur concepteur, mais le constructeur reste chargé de réaliser l’ouvrage.

Cette distinction n’est pas qu’une formalité. Elle influence le contenu du contrat, l’échelonnement des paiements et l’étendue des obligations du constructeur. J’insiste sur un point souvent mal compris : si une entreprise vous propose un simple contrat de maîtrise d’œuvre alors qu’elle fournit les plans et organise la construction, il faut vérifier qu’elle ne cherche pas à contourner le régime protecteur du CCMI.

Un contrat différent du marché de travaux

Avec un contrat d’entreprise signé lot par lot, vous engagez séparément le maçon, le couvreur, l’électricien et les autres artisans. Vous pouvez obtenir davantage de liberté, mais vous assumez aussi la coordination, les interfaces techniques et une part plus importante du risque.

Formule Interlocuteurs Point fort Vigilance principale
CCMI Un constructeur Prix, délai et garanties encadrés Notice descriptive à lire ligne par ligne
Maîtrise d’œuvre Maître d’œuvre et entreprises Projet plus personnalisable Coordination et dépassements possibles
Marchés séparés Chaque artisan Choix direct des intervenants Gestion technique et juridique plus lourde

Les documents et clauses à vérifier avant la signature

Un contrat sérieux ne se résume pas à une page indiquant une surface et un prix. Il doit être accompagné des plans signés, d’une notice descriptive, d’une notice d’information et des attestations d’assurance et de garantie correspondant à votre chantier.

La notice descriptive est votre véritable tableau de bord

Elle doit distinguer ce qui est compris dans le prix et ce qui reste à votre charge. Les raccordements, l’adaptation au sol, les équipements indispensables, les revêtements, les portes, les sanitaires et les travaux extérieurs doivent être décrits de façon suffisamment précise.

Les travaux que vous décidez de réaliser vous-même sont appelés travaux réservés. Ils doivent être chiffrés, détaillés et acceptés expressément. Vous disposez en principe de 4 mois après la signature pour demander au constructeur de les reprendre au prix indiqué dans le contrat. C’est une protection utile si vous découvrez que la pose d’un carrelage ou le raccordement aux réseaux est plus complexe que prévu.

Le prix et sa révision

Le prix convenu doit inclure les prestations qui relèvent normalement du constructeur. Il est généralement forfaitaire et définitif, mais le contrat peut prévoir une révision fondée sur l’indice BT01. La clause doit préciser la méthode de calcul et la période retenue.

Je conseille de simuler immédiatement le scénario de révision et de conserver une marge de sécurité. Un prix affiché à 220 000 euros ne correspond pas forcément au budget total si le terrain, les frais de notaire, la taxe d’aménagement, les raccordements, l’assurance dommages-ouvrage, les études de sol et les aménagements extérieurs sont exclus.

Les conditions suspensives

Le chantier ne doit pas commencer avant la réalisation des conditions prévues au contrat. Il faut notamment vérifier la propriété ou la promesse de vente du terrain, l’obtention du prêt, l’accord du permis de construire, la souscription de l’assurance dommages-ouvrage et la délivrance de l’attestation nominative de garantie de livraison.

Si une condition n’est pas réalisée dans le délai prévu, le contrat peut devenir caduc et les sommes versées doivent être remboursées selon les règles applicables. Je déconseille de signer une version qui transforme ces conditions en simples objectifs commerciaux ou qui vous fait renoncer à une protection essentielle.

Les paiements autorisés et le calendrier financier

Le constructeur ne peut pas demander n’importe quelle somme au moment de la signature. Avant l’ouverture du chantier, un acompte peut atteindre 5 % du prix à la signature et 5 % supplémentaires à la délivrance du permis, mais seulement si une garantie de remboursement est prévue.

Sans cette garantie, le dépôt de garantie est limité à 3 % du prix et doit être bloqué sur un compte spécial au nom du maître d’ouvrage. Le constructeur ne peut pas cumuler librement un acompte et ce dépôt. Une demande de paiement inhabituelle doit donc être vérifiée avant tout virement.

L’échelonnement du CCMI avec fourniture de plan

Pour un contrat avec fourniture de plan, les appels de fonds suivent l’avancement réel des travaux. Les plafonds usuels sont les suivants :

Étape du chantier Plafond cumulé
Ouverture du chantier 15 %
Achèvement des fondations 25 %
Achèvement des murs 40 %
Mise hors d’eau 60 %
Mise hors d’air et achèvement des cloisons 75 %
Équipements, plomberie, chauffage et revêtements extérieurs achevés 95 %
Réception Solde

Un appel de fonds doit correspondre à un stade réellement atteint. Je recommande de demander des photographies, de visiter le chantier lorsque c’est possible et de ne jamais payer uniquement parce qu’une date figure sur une facture.

Les garanties qui sécurisent la construction

La garantie de livraison est probablement la protection la plus importante du dispositif. Elle intervient si le constructeur fait défaut et doit permettre l’achèvement de la maison au prix et dans les délais convenus, sous réserve des règles applicables et des éventuelles pénalités.

Demandez l’attestation nominative avant l’ouverture du chantier et vérifiez qu’elle correspond bien à votre opération. Une simple mention du nom d’un assureur dans le contrat ne remplace pas nécessairement l’attestation dédiée au projet.

Les assurances à distinguer

  • Garantie de livraison : elle protège contre la défaillance du constructeur et certains dépassements liés à l’achèvement.
  • Responsabilité décennale : elle couvre pendant 10 ans les dommages compromettant la solidité de l’ouvrage ou le rendant impropre à son usage.
  • Assurance dommages-ouvrage : souscrite par le maître d’ouvrage avant l’ouverture du chantier, elle facilite l’indemnisation sans attendre le règlement complet des responsabilités.
  • Garantie de parfait achèvement : elle couvre pendant 1 an les désordres signalés lors de la réception ou apparus durant cette période.
  • Garantie de bon fonctionnement : elle concerne pendant 2 ans certains équipements dissociables de la construction.

Service-Public rappelle que l’assurance décennale doit être vérifiée avant le début des travaux et qu’elle couvre les dommages pendant 10 ans à compter du lendemain de la réception. L’attestation doit viser le chantier concerné, pas seulement présenter le nom de l’entreprise.

La réception et les réserves

La réception marque le moment où vous acceptez l’ouvrage, avec ou sans réserves. Il faut examiner les portes, fenêtres, prises, appareils sanitaires, revêtements, équipements de chauffage, évacuations et éléments visibles avant de signer le procès-verbal.

En cas de défaut, décrivez précisément la réserve. Une formulation vague comme « finitions à revoir » sera moins utile qu’une indication localisée, par exemple « joint manquant sur 80 centimètres autour de la baie vitrée du séjour ».

Le solde peut être consigné lorsque des réserves existent, dans la limite de 5 % du prix selon les conditions prévues. Après la remise des clés, le particulier qui réceptionne seul dispose en outre de 8 jours pour signaler certains désordres apparents par écrit.

Urbanisme, terrain et règles techniques à intégrer au contrat

Un bon contrat ne peut pas corriger un terrain inconstructible ou un projet incompatible avec le PLU. Avant de choisir un modèle de maison, je vérifie donc les règles locales, les servitudes, les accès, les réseaux, les risques naturels et les contraintes architecturales de la commune.

Pour une maison neuve, le permis de construire est généralement nécessaire au-delà de 20 m² de surface de plancher ou d’emprise au sol. Le recours à un architecte devient obligatoire lorsque la surface de plancher de la construction dépasse 150 m², sauf exceptions prévues par les textes.

Le dossier peut aussi être influencé par un secteur protégé, un périmètre de monument historique, un lotissement ou une zone soumise à des règles particulières de retrait et d’aspect extérieur. Le constructeur doit intégrer ces contraintes dans les plans et la notice, au lieu de les laisser apparaître après la signature.

Le sol et les risques de surcoût

Une étude géotechnique peut révéler un besoin de fondations renforcées, de terrassement particulier ou de drainage. Dans les zones exposées au phénomène de retrait-gonflement des argiles, le constructeur doit suivre les recommandations d’une étude géotechnique de conception ou appliquer les techniques réglementaires prévues.

La question mérite d’être traitée avant le prix définitif. Une adaptation au sol mal évaluée peut faire basculer une opération de plusieurs milliers d’euros, surtout sur un terrain en pente, remblayé ou difficile d’accès. Je préfère un contrat légèrement plus élevé mais documenté à une offre artificiellement basse qui reporte les incertitudes sur le client.

La RE2020 et la conception de la maison

La construction neuve doit respecter la RE2020, qui encadre la consommation d’énergie, l’impact carbone et le confort d’été. Cela concerne notamment l’isolation, l’orientation, le système de chauffage, la production d’eau chaude, la ventilation et le choix de certains matériaux.

La RE2020 n’impose pas une architecture unique, mais elle peut rendre certaines options plus coûteuses ou moins pertinentes. Une grande surface vitrée orientée au sud, par exemple, peut améliorer les apports solaires tout en augmentant le risque de surchauffe si les protections solaires n’ont pas été prévues dès les plans.

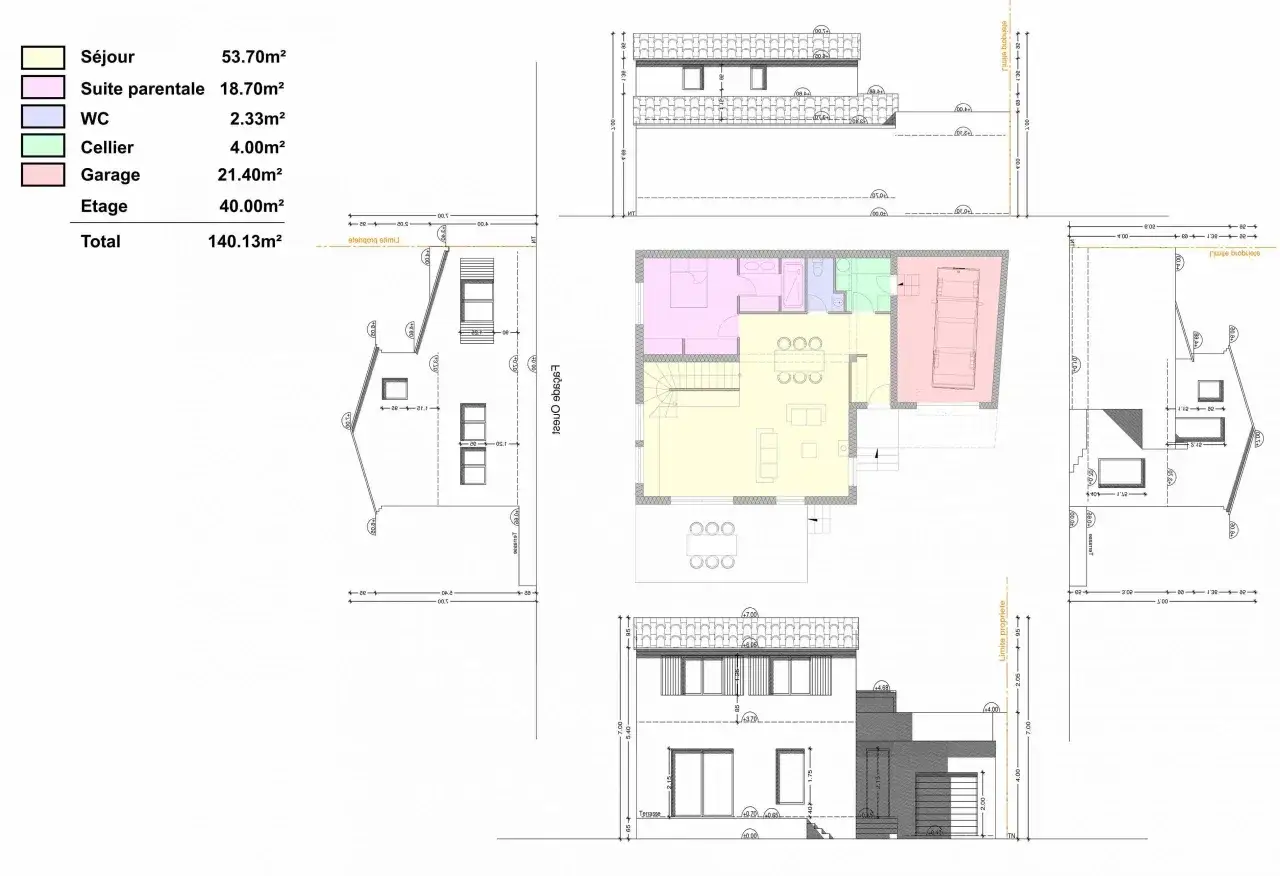

Plans d'un contrat de construction de maison individuelle, montrant les différentes pièces, leurs surfaces et les élévations.

La méthode que j’utiliserais pour comparer deux constructeurs

Comparer uniquement le prix au mètre carré est une mauvaise méthode. Deux offres peuvent afficher le même montant tout en excluant des prestations très différentes, notamment les terrassements, les raccordements, les peintures, les revêtements de sol, les équipements de cuisine ou les aménagements extérieurs.

Une vérification en cinq étapes

  1. Visiter le terrain avec chaque constructeur et demander une analyse des accès, de la pente et des réseaux.
  2. Comparer les notices descriptives poste par poste, sans se contenter du catalogue commercial.
  3. Contrôler les assurances, la garantie de livraison et la situation financière de l’entreprise.
  4. Faire chiffrer les travaux réservés par des artisans indépendants pour vérifier que les montants sont réalistes.
  5. Faire relire le contrat par l’ADIL, un avocat ou un professionnel du bâtiment avant tout versement.

L’ANIL recommande de comparer plusieurs constructeurs après une visite du terrain et de vérifier les documents annexés au contrat. C’est souvent dans ces annexes que se cachent les différences les plus importantes entre deux propositions apparemment similaires.

Lire aussi : DPE opposable - quels recours en cas d'erreur ?

Les signaux qui doivent faire ralentir la décision

  • Un prix anormalement bas sans étude du sol ni détail des travaux extérieurs.
  • Une demande de paiement avant la remise du contrat complet.
  • Une garantie de livraison annoncée mais jamais transmise.
  • Des travaux indispensables regroupés sous la mention « à la charge du client ».
  • Une promesse de démarrage avant l’obtention du permis ou du financement.
  • Des modifications manuscrites non paraphées par les deux parties.

Je me méfie aussi des offres limitées dans le temps qui poussent à signer le jour même. Le délai de rétractation de 10 jours existe, mais il ne remplace pas une lecture attentive du contrat avant l’engagement.

Le dossier à conserver jusqu’à la remise des clés

Gardez une version complète et datée du contrat, des plans, de la notice descriptive, des avenants, des appels de fonds, des courriels, des comptes rendus de chantier et des photographies. Cette organisation paraît fastidieuse au début, mais elle devient précieuse dès qu’un délai dérive ou qu’une prestation est contestée.

  • Contrat signé et notice d’information
  • Plans et notice descriptive paraphés
  • Permis de construire et déclaration d’ouverture de chantier
  • Attestation de garantie de livraison
  • Attestations de responsabilité décennale
  • Police d’assurance dommages-ouvrage
  • Procès-verbal de réception et liste des réserves

Le meilleur contrat n’empêche pas toutes les difficultés, mais il rend les responsabilités lisibles. En vérifiant le prix réel, le terrain, les garanties et chaque document avant de signer, vous réduisez fortement le risque de transformer un projet de maison en contentieux coûteux.

Cet article a un caractère purement informatif et éducatif. Le contenu a été élaboré avec l'aide d'outils analytiques et linguistiques modernes (IA). Avant de prendre une décision, consultez un expert.

Questions fréquentes

Le contrat doit être accompagné des plans signés, de la notice descriptive, de la notice d’information et des attestations d’assurance et de garantie. La notice descriptive doit préciser les prestations incluses, les travaux réservés et les éléments restant à votre charge.

Avant l’ouverture du chantier, un acompte peut atteindre 5 % à la signature et 5 % supplémentaires à la délivrance du permis, avec une garantie de remboursement. Sans cette garantie, le dépôt de garantie est limité à 3 %. Ensuite, les appels de fonds doivent correspondre à l’avancement réel des travaux, jusqu’à 95 % avant la réception.

La garantie de livraison protège contre la défaillance du constructeur et doit correspondre à votre opération. La responsabilité décennale couvre pendant 10 ans les dommages graves, tandis que l’assurance dommages-ouvrage facilite l’indemnisation. La garantie de parfait achèvement dure 1 an et la garantie de bon fonctionnement 2 ans pour certains équipements.

Vérifiez le PLU, les servitudes, les accès, les réseaux, les risques naturels et les règles architecturales. Une étude géotechnique peut révéler des fondations renforcées, du terrassement ou du drainage à prévoir. Le permis de construire, la RE2020 et les contraintes du terrain doivent être intégrés aux plans et à la notice avant la signature.
