Un permis de construire peut retarder une vente, un financement ou le démarrage d’un chantier si son calendrier est mal anticipé. Je détaille ici les délais applicables en France, le point de départ réel de l’instruction, les causes de prolongation et les réflexes utiles en cas de silence de la mairie.
Les repères essentiels pour planifier votre permis
- Deux mois pour une maison individuelle ou ses annexes lorsque le dossier est complet.
- Trois mois pour les autres projets soumis à permis de construire.
- Le délai commence réellement lorsque la mairie dispose d’un dossier complet.
- Une consultation particulière, notamment celle de l’architecte des Bâtiments de France, peut ajouter un à plusieurs mois.
- Sans réponse à l’issue du délai applicable, le projet peut bénéficier d’un permis tacite, sauf exceptions.
Quel délai d’instruction prévoir pour un permis de construire
Le délai de droit commun dépend surtout de la nature du projet. Pour une maison individuelle ou ses annexes, il est de deux mois. Pour un immeuble collectif, un bâtiment professionnel ou une autre construction, il est généralement de trois mois.
| Type de demande | Délai de droit commun | Point de départ |
|---|---|---|
| Maison individuelle et annexes | 2 mois | Dépôt d’un dossier complet |
| Autres permis de construire | 3 mois | Dépôt d’un dossier complet |
| Permis d’aménager | 3 mois | Dépôt d’un dossier complet |
| Déclaration préalable | 1 mois | Dépôt d’un dossier complet |
À Paris, les demandes instruites par le Bureau accueil et service à l’usager peuvent relever de délais spécifiques, souvent de trois mois pour une maison individuelle et de quatre mois pour les autres projets. Le récépissé remis au dépôt reste le document le plus fiable pour connaître la date théorique de décision.
Ces délais correspondent à l’instruction administrative, pas à l’ensemble du calendrier du chantier. Il faut encore prévoir l’affichage du permis, le délai de recours des tiers, la déclaration d’ouverture de chantier et le temps nécessaire aux entreprises. Dans un projet financé par un prêt, je conseille de conserver une marge d’au moins un à deux mois après la décision avant de fixer une date de travaux irréversible.
Le délai commence-t-il dès le dépôt du dossier
Pas toujours. La mairie dispose d’un délai d’un mois pour vous signaler les pièces manquantes. Si elle vous adresse une demande complète dans ce délai, l’instruction ne peut pas être considérée comme normalement engagée tant que le dossier n’est pas complété.
La différence entre dossier déposé et dossier complet
Un dossier peut être enregistré le 10 avril, puis faire l’objet d’une demande de pièces le 5 mai. Si les documents sont transmis le 20 mai, le calcul utile se fera à partir de la complétude du dossier, et non simplement à partir du 10 avril. Vous disposez en principe de trois mois pour fournir les éléments demandés.
Service-Public.fr rappelle que l’absence de demande de pièces dans le mois suivant le dépôt permet de considérer le dossier comme complet. Cette règle protège le demandeur, mais elle ne dispense pas de vérifier le contenu du dossier. Une pièce techniquement présente mais inexploitable peut provoquer des échanges supplémentaires ou une décision défavorable.
Comment sécuriser la date de départ
- Conservez le récépissé de dépôt et le numéro d’enregistrement.
- Archivez la preuve d’envoi des pièces complémentaires.
- Vérifiez que les plans, notices et formulaires sont cohérents entre eux.
- Demandez à la mairie la date retenue comme point de départ si plusieurs échanges ont eu lieu.
Dans la pratique, les erreurs de surface, d’implantation ou de destination du bâtiment sont parmi les plus coûteuses en temps. Je préfère toujours faire relire le dossier avant le dépôt plutôt que de gagner quelques jours au départ et de perdre plusieurs semaines ensuite.
Pourquoi l’instruction peut-elle être prolongée
Le délai standard n’est pas une durée maximale identique pour tous les terrains. Le projet peut nécessiter l’avis d’autres administrations ou être soumis à des règles particulières. La mairie doit alors vous notifier le délai modifié et son motif, généralement dans le premier mois suivant le dépôt.
Les situations qui rallongent le calendrier
- Un mois supplémentaire lorsque le projet relève d’une législation particulière ou se situe dans un site patrimonial remarquable ou aux abords d’un monument historique.
- Jusqu’à cinq mois pour certains projets concernant un établissement recevant du public, un immeuble de grande hauteur ou un immeuble inscrit au titre des monuments historiques.
- Des délais plus longs lorsqu’une autorisation de défrichement, une enquête publique ou une autorisation environnementale est nécessaire.
- Un délai particulier lorsque le projet est soumis à une consultation de l’architecte des Bâtiments de France ou d’une commission spécialisée.
Un terrain situé dans un périmètre protégé n’est donc pas comparable à une parcelle ordinaire en lotissement. L’architecture, les matériaux, les teintes et les clôtures peuvent faire l’objet d’un examen plus attentif. Pour une rénovation visible depuis l’espace public, je vérifie toujours les servitudes et le règlement local avant de faire chiffrer les travaux.
Le sursis à statuer constitue un cas différent
Dans certaines opérations d’aménagement ou lors de l’évolution d’un plan local d’urbanisme, le maire peut prononcer un sursis à statuer. Il ne s’agit ni d’un accord ni d’un refus définitif. La décision peut reporter l’examen du projet pendant une période pouvant aller jusqu’à deux ans.
Ce risque concerne surtout les terrains situés dans une zone d’aménagement concerté, dans le périmètre d’une future opération publique ou dans un secteur où un nouveau document d’urbanisme est en préparation. Une simple relance de la mairie ne permet pas de contourner ce mécanisme.
Que signifie l’absence de réponse de la mairie
À l’expiration du délai applicable, le silence de l’administration vaut en principe acceptation tacite. Le demandeur bénéficie alors d’un permis de construire tacite, même s’il n’a pas reçu d’arrêté signé.
Je recommande toutefois de demander rapidement à la mairie un certificat de non-opposition. Ce document facilite les échanges avec la banque, l’assureur, le notaire et les entreprises. Il permet aussi de matérialiser la date à laquelle l’autorisation est née.
Les exceptions à connaître
Le silence ne vaut pas automatiquement autorisation dans certaines situations, notamment pour des projets situés dans un site classé, dans le cœur d’un parc national ou concernant certains immeubles protégés. Le dossier peut alors être considéré comme refusé en l’absence de décision écrite.
Le Code de l’urbanisme prévoit aussi des cas où l’administration peut demander des éléments complémentaires, appliquer un délai différent ou prendre un sursis à statuer. Avant de commencer les travaux sur la seule base du silence, je vérifie donc le récépissé, les éventuelles notifications et le régime applicable au terrain.

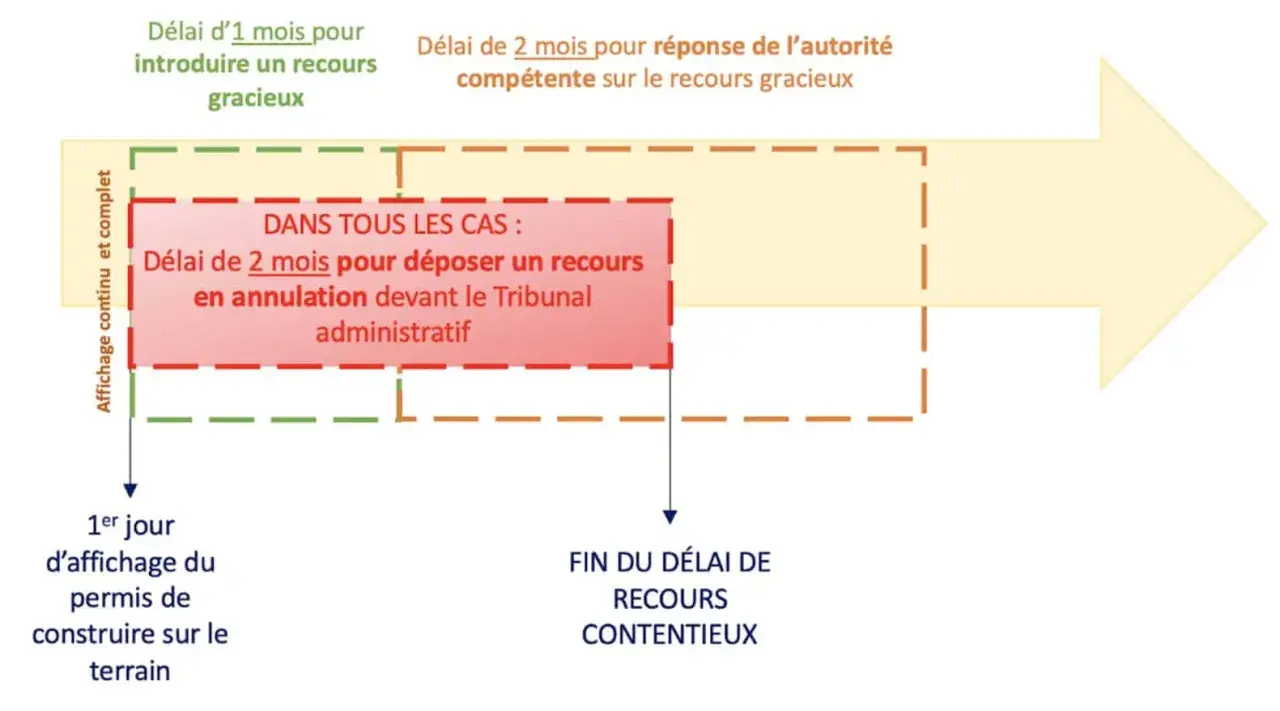

Lorsque le permis est acquis, l’affichage sur le terrain doit être installé dès la notification de l’arrêté ou dès la fin du délai d’instruction. Il doit rester visible pendant toute la durée du chantier. Cet affichage fait courir le délai de recours des tiers, qui est en principe de deux mois d’affichage continu.
Comment éviter de perdre du temps avant et pendant l’instruction
Le moyen le plus efficace de réduire le délai total consiste à préparer le projet avant le dépôt. La rapidité de la mairie compte, mais la qualité du dossier joue souvent un rôle plus déterminant.
Avant le dépôt
- Consultez le PLU et les servitudes applicables à la parcelle.
- Vérifiez la destination du bâtiment, les règles de hauteur, d’emprise au sol et de stationnement.
- Anticipez l’intervention d’un architecte lorsque le projet ou la surface de plancher l’impose.
- Identifiez les consultations particulières liées au patrimoine, à l’environnement ou à la sécurité.
- Faites contrôler la cohérence entre le plan de masse, les façades, la coupe et la notice.
Lire aussi : Fuite avant compteur - qui paie sur un terrain privé ?
Après le dépôt
Surveillez votre boîte aux lettres et votre espace numérique, car une demande de pièces peut interrompre le calendrier prévu. Répondez avec un dossier complet et conservez la preuve de transmission. Une réponse partielle peut provoquer un nouvel échange et rendre la date de complétude difficile à établir.
Si le délai annoncé est dépassé, envoyez une relance écrite en rappelant le numéro du dossier et la date de dépôt. Demandez clairement si une majoration a été notifiée, si une pièce manque ou si une décision est en cours de signature. Cette démarche ne force pas la décision, mais elle permet souvent de faire apparaître un blocage administratif précis.
Ne confondez pas non plus autorisation et démarrage immédiat du chantier. Avant les premiers travaux, il faut afficher le permis, effectuer la déclaration d’ouverture de chantier et vérifier les conditions prévues par l’arrêté. Pour un projet important, j’attends également d’avoir sécurisé le financement et les contrats d’entreprise, car une autorisation obtenue ne garantit ni le coût ni la disponibilité des artisans.
Le bon calendrier pour passer du permis au chantier
Pour une maison individuelle, partez sur une base de deux mois d’instruction si le dossier est complet, puis ajoutez une marge pour les secteurs protégés et les éventuelles consultations. Pour un projet plus complexe, trois mois constituent seulement le délai de droit commun, pas une promesse de décision à une date fixe.
Une fois l’autorisation obtenue, gardez une trace de chaque étape, du récépissé à l’affichage. Cette organisation paraît simple, mais elle évite les erreurs les plus pénalisantes, notamment un démarrage trop tôt, une contestation mal anticipée ou un permis qui expire faute d’avoir commencé les travaux dans les délais.
Le réflexe le plus sûr reste donc de raisonner en calendrier complet, et non en nombre de mois d’instruction isolés. Un dossier complet, une date de dépôt prouvée et une vérification des règles locales donnent généralement une vision beaucoup plus fiable du moment où le chantier pourra réellement commencer.
